一、無機榴莲视频大全施工工藝流程
(1)基層檢測處理
(2)PC膜、鋼絲網
(3) 5公分抗裂墊層
(4)底塗界麵劑2遍
(5)鋪設網格布、刮界麵砂漿
(6)中途界麵劑倆遍
(7)分色間隔條、鋪設模具
(8)澆築磨石砂漿
(9)開麵、粗磨
(10)修補孔洞、沙眼
(11)上固化劑
(12)中磨
(13)細磨、拋光
(14)封閉拋光
(15)防滲
(16)結晶養護
具體施方法如下:

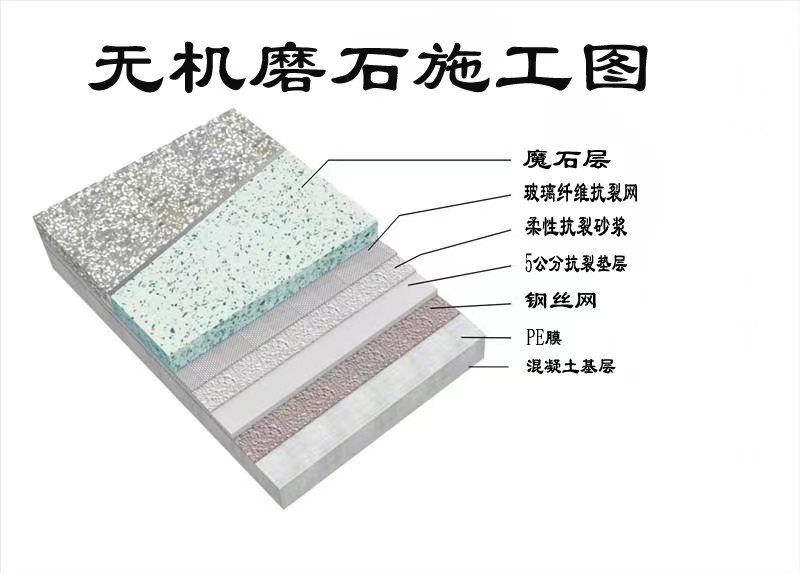

一、抗裂墊層施工
墊層施工分為三步:1、攤鋪PE膜 2、攤鋪鋼絲網 3、澆築榴莲视频网站專用抗裂砂漿3-5公分。
二、基層處理

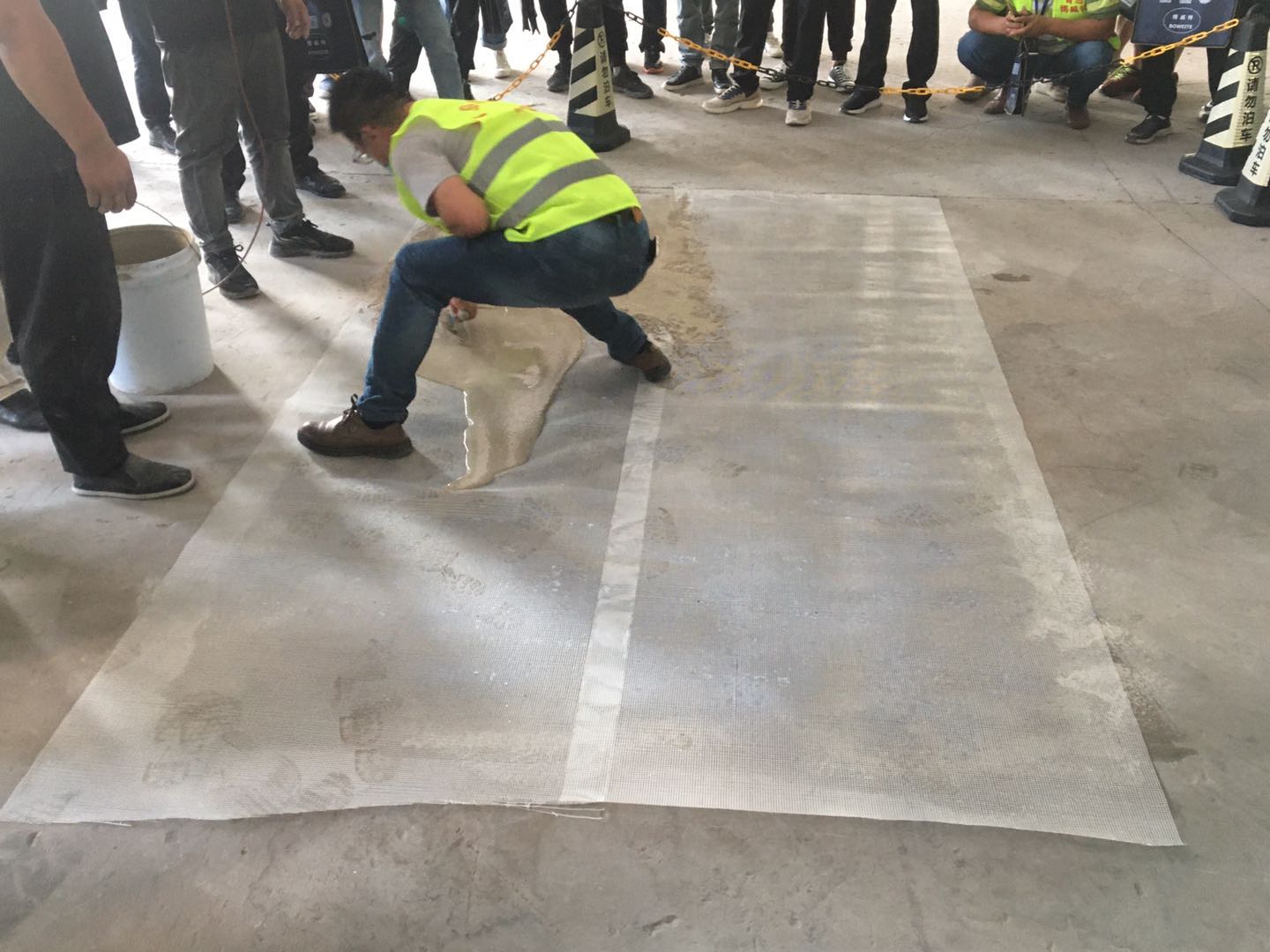

(1)基層拉毛:基層處理首先采用大型雙頭拋丸機進行基層拋丸,致使表麵為毛麵狀態,邊角拋不到位的地方采用磨邊機及角磨機進行處理。用小錘檢查空鼓開裂鬆動的地方,發現後做好記號然後采用切割起掉空鼓和鬆動的地方,然後用專用的修補砂漿修不好。
(2)界麵砂漿:清理幹淨跑完等處理過的基層,噴灑塗刷 1: 51:2界麵劑2道,鋪設專用抗裂網格布一道,接縫處壓叉,然後再攤鋪界麵砂漿。將榴莲视频网站魔石界麵砂漿均勻批刮用量宜 2mm 左右,要求方向一致、輕重恰當,刷紋均勻,無遺漏。(如有遺漏及不飽滿將會產生抹光機絞砂和空鼓現象)。
(3)控製措施:嚴格按配比要求配料,控製好界麵材料,界麵材料達到標準方可鋪設.可有效控製地坪空鼓。
三、分色施工造型
(1)無縫施工方法
a、鋪砂前按按圖示尺寸放置鋪裝寬度控製線,控製線一般按先鋪板塊的圖示尺寸線寬放大 2~3cm。
b、待地坪灌漿固化進行下一板塊鋪設時,再按圖示尺寸進行精確放線,用地坪切割機在彈線位置順直切開後,再鑿除 2~3cm 的邊條,便於進行下一板塊的交接施工。
c、地坪拚接縫切割時直線誤差≯2mm,切縫深度 7~10mm 為宜,切割後應進行表麵清理,要求無崩邊、無汙染。

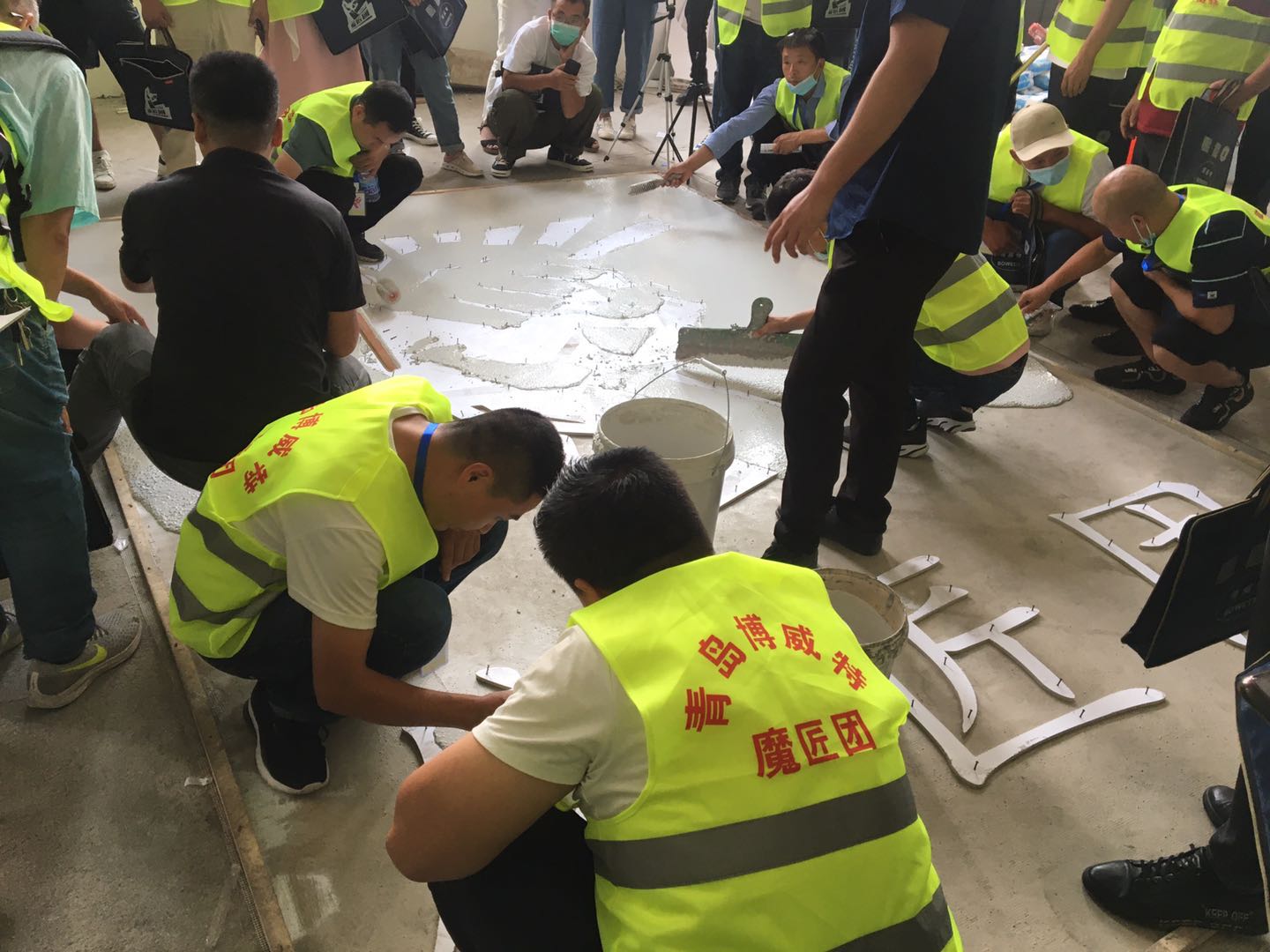

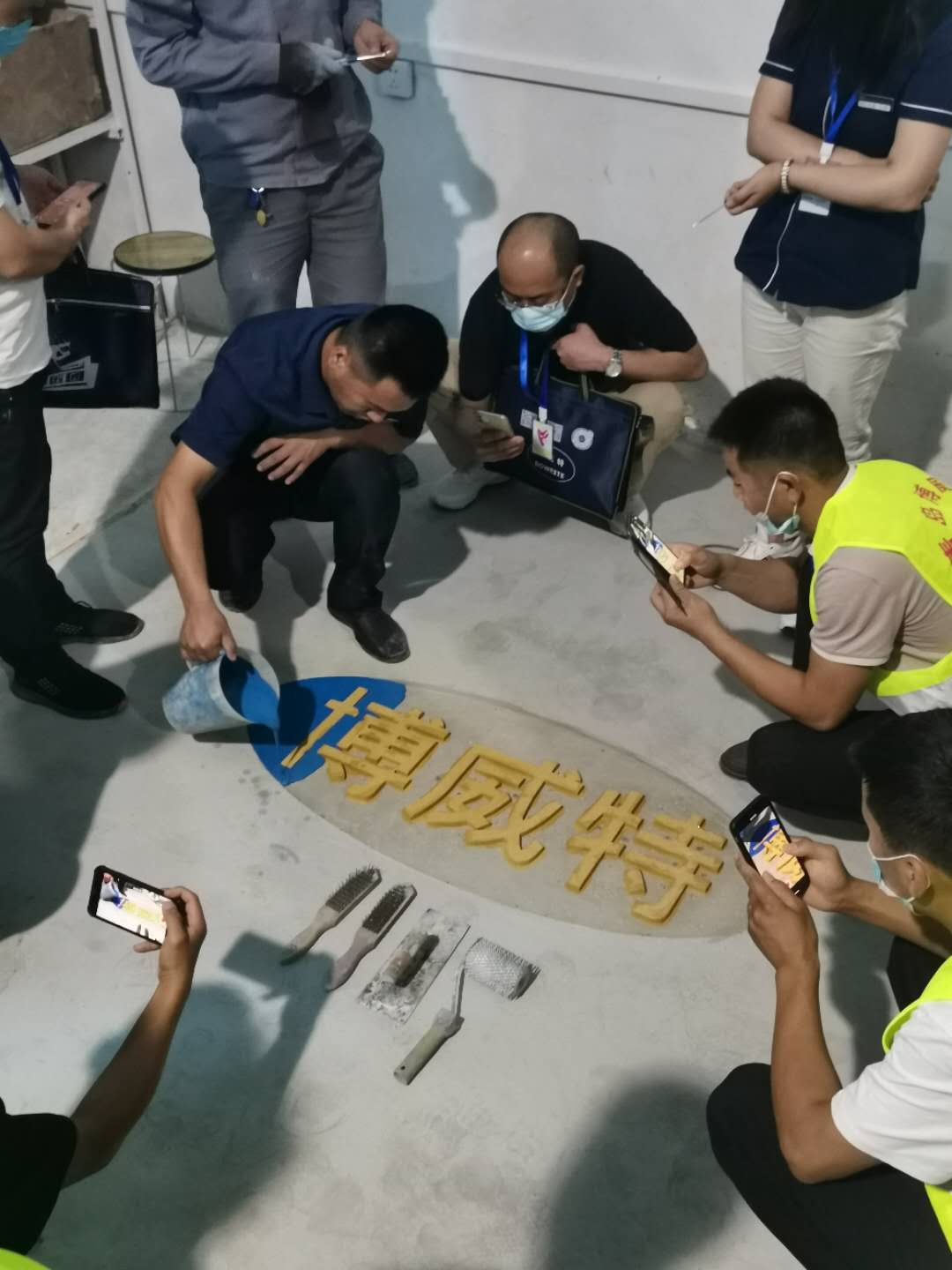

d、在製作圖案時根據圖案尺寸請專業公司進行模具雕刻,模具刻好後在和圖紙進行複合,確認無誤後根據圖案做施工計劃,先做那個顏色後做哪個顏色,在進行防線,確定好位置後,將圖案黏貼在地麵上,將最先需要鋪砂顏色的模具取出,將固定在地麵的模具邊緣黏貼透明膠帶,黏貼時要注意要平直順直不得有褶皺,仔細檢查是否有遺漏黏貼部位。
(2) 有縫施工方法
基層處理平整後,整個施工麵積吸塵幹淨再按圖紙尺寸位置放線,在放線位置敷設 5mm 寬 L 型分格條並拉線較正較平,用魔石砂漿固定。整個施工麵積基層處理合格,伸縮縫處理合格後進行吸塵工作,材料及施工下道工序施工工具準備,(包括材料堆放到位,抹光機正常使用,拌砂機正常使用,抹光板準備,小工具準備)。
四、裝飾砂漿鋪設
1、拌製榴莲视频网站磨石砂漿
榴莲视频网站魔石幹粉砂漿應用專用的攪拌設備進行攪拌,攪拌時依據產品說明按照嚴格的水灰比,先將計算好的水加入容器中,開動攪拌機器的同時加入魔石砂漿,在攪拌器內充分攪拌。攪拌時間不少於 3分鍾,靜漿 1 分鍾,再攪拌 1 分鍾,且不得因攪拌過度而產生變色。攪拌至無結塊,同時要觀測其流動性以確保濃度。由於加水量過多會導致降低強度,因此不能隨意增加水量。
2、澆築、攤鋪
拌製好的魔石地坪應及時攤鋪,材料用塑料鏟鋪在地上,先用帶厚度控製的刮板進行厚度控製,攤鋪厚度以壓實後 10mm。要避免陽光直射及風吹,施工時直接將攪拌好的材料倒在處理好的地麵上,用帶齒的刮板將材料攤平並控製其厚度,靜止 2 分鍾讓讓裏麵包裹的氣泡排除,再用消泡滾筒進行消泡。
3、整平
鋪設同時,應配合紅外線水準儀進行水平鋪設,水平誤差在2-3mm 內,在用 3 米杆檢測,確保平整度在 2-3mm 內。
質量標準
魔石材料均勻、平整(平整度 2-3mm),無空鼓、汙染、雜色。
控製措施
嚴格控製材料配比,攪拌時間宜 1~3 分鍾,不得因拌製過度而產生變色現象。
嚴格控製砂漿的布料厚度,確保魔石地坪層厚度為10,確保平整度在2-3mm 內。
五、地麵養護
用平板拖把或抹布均勻塗抹榴莲视频网站專用保護劑封閉養護,防止相關其它專業人員在地坪未完全固化時進入地坪養護區域,避免汙染魔石地坪層,影響到完工後的地坪觀感效果。養護時間一般 8 小時以上(根據室內溫度情況和地坪固化情況確定)。
六、研磨(固體強化層)

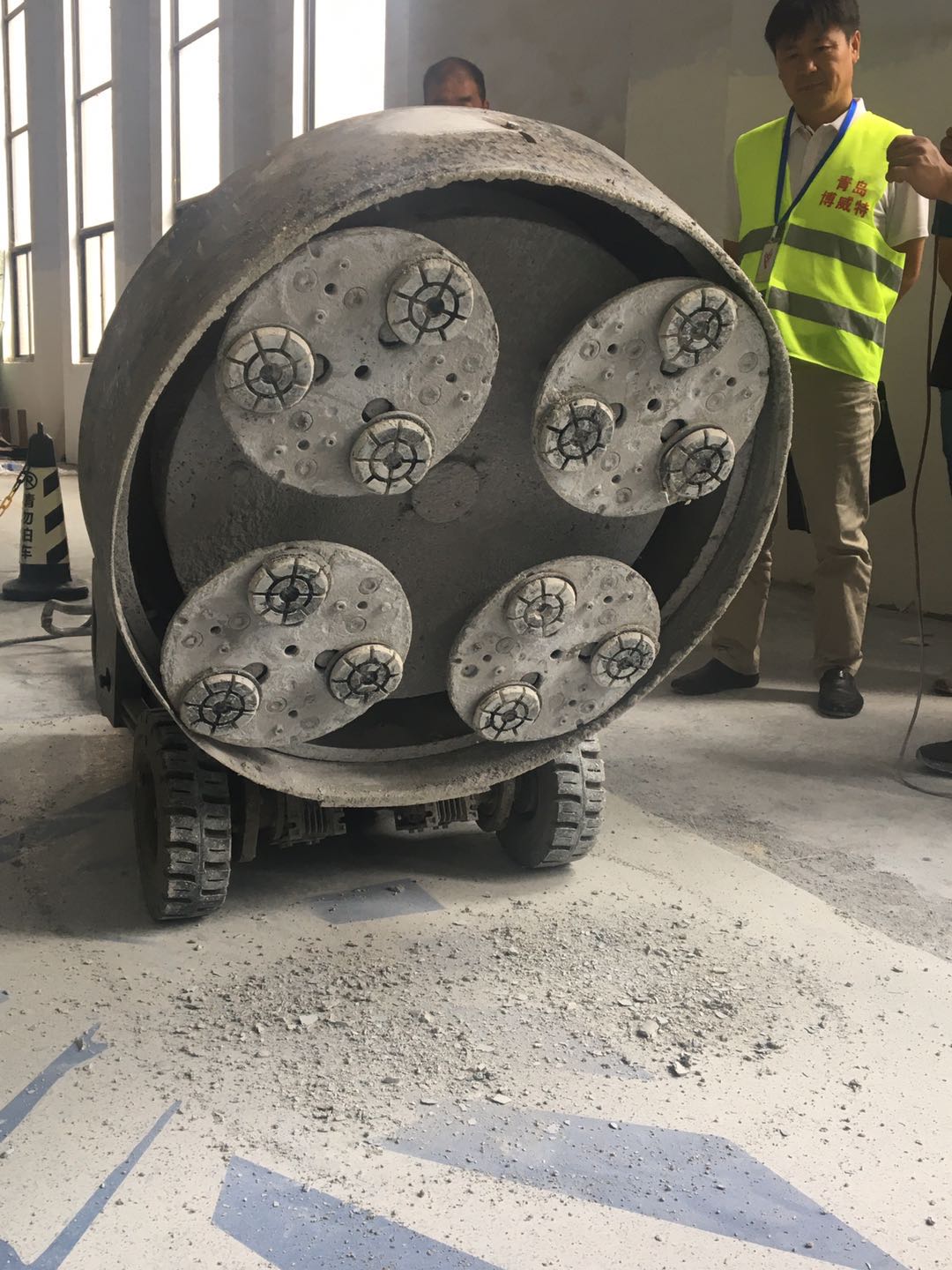

1、粗磨
粗磨時應配合 2m 靠尺對打磨的地坪進行平整度檢測,將偏高部位磨至平整度達標為準,粗磨應磨出所有骨材紋理,粗磨平整度控製在 2 米 2-3毫米為準。50-150 目的金剛石磨片開麵打磨,使地麵更平整、光滑(幹磨)。
2、固化
先將溶液搖勻後再倒入低壓噴霧器中,然後飽和性均勻噴塗一遍,一定要讓表麵保持濕潤,局部有粘稠溶液應用水濕潤塗勻。如果在 20 分鍾內地麵過快幹燥時,應及時補噴第二遍。一般在 20℃,有良好空氣流通狀態下,2-4 小時溶液完全滲透並幹燥。若在幹燥過程中有白色殘留物出現時,應立即用水擦洗。
3、中磨
(1)粗磨經檢查符合要求後,應用研磨機裝配 200 目樹脂磨片進行中磨,中磨時,應配合小型手提式磨機修整牆邊、柱邊等細小部位,打磨必須配吸塵器打磨。
(2)中磨的打磨順序、操作方法同粗磨,主要用於消除粗磨時遺留的磨痕,能使魔石地坪彩砂層表麵的天然骨料紋理顯露的更加清晰自然。
七、細磨拋光
(1)中磨經檢查無漏磨符合要求後,可用研磨機裝配 300 目樹脂磨片進行細磨拋光,細磨拋光用於消除中磨時遺留的輕微磨痕,能看出地麵有光澤度能使打磨後的地坪表麵及石材的骨料紋理更加均勻、細膩、光潔,並有亮光泛出。
(2)300 目研磨完成後,使用 500-3000 目樹脂磨片進行打磨拋光,方法同上 ,完成後進行清潔工作。
質量標準:
表麵平整、無磨痕,紋理均勻、細膩,色澤一致,並有反光泛出。
控製方法:
嚴格按打磨順序進行,控製好打磨的速度及時間,全過程應有專人跟蹤檢查,控製好牆邊、柱邊等細小部位的打磨質量。
八、防滲結晶施工
(1)細磨拋光完成後應采用真空吸塵機對地坪進行全麵清理,吸塵過後用高壓水槍進行地麵清洗,用高壓水槍把地麵噴濕.在用塵推從一個方向進行清洗.接著用吸水機進行吸水工作. 吸水時不得有遺漏,清洗兩遍,特別注意牆角邊,等地麵幹透後經檢查符合要求後方可進行封閉層施工。
(2)按照施工配比進行魔石地坪防滲結晶材料配製,然後用專用的拋光機進行結晶封釉處理。
(3)防滲結晶施工後,呈現出魔石地坪砂骨料的真實與自然美感並有效裝飾和保護地麵。
(4)一般防滲結晶層刮塗後經封閉養護 8~12 小時後再重複批刮一次,為起得更佳得裝飾效果,根據實際情況可做二次。
質量標準:
紋理均勻、亮澈,無遺漏,色澤一致、無刮痕、汙染及雜色。
